Ev Tadilat Bütçesi Nasıl Hazırlanır? Satın Alma Öncesi Kalem Kalem Hesap
Ev almadan önce yıkım, tesisat, mutfak, banyo, zemin, boya, doğrama ve beklenmeyen giderleri gerçekçi tadilat bütçesine dönüştürün.

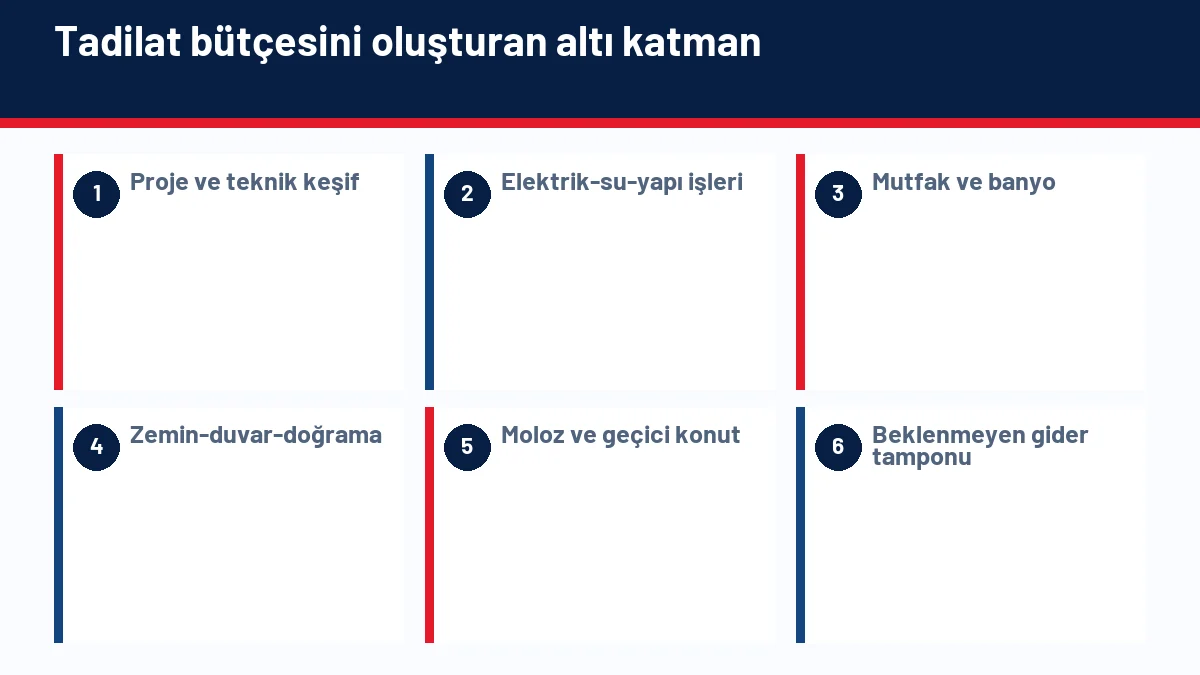

Tadilat bütçesi oda başına tahminle değil; yıkım, elektrik-su tesisatı, su yalıtımı, mutfak, banyo, zemin, duvar, doğrama, iklimlendirme, moloz ve geçici barınma kalemleri ayrı ölçülerek hazırlanır. Teklifler aynı kapsam ve malzemeyle karşılaştırılmalı, görünmeyen işler için nakit tamponu bırakılmalıdır. Taşıyıcı sisteme veya projeye müdahale uzman ve izin gerektirir.
Masraflı bir evi uygun fiyata almak mümkün olabilir; ancak satın alma indirimi tadilatın gerçek toplamından küçükse avantaj ortadan kalkar. Fotoğrafa göre verilen yuvarlak bütçe, duvar açıldığında çıkan tesisat veya yalıtım ihtiyacını kapsamayabilir. Sağlıklı plan, zorunlu güvenlik işlerini estetik tercihlerden ayırır ve her kalemi ölçü, malzeme, işçilik ve süreyle tanımlar.
Tadilat keşfi hangi sırayla yapılır?
Önce tapu ve onaylı projeyle mevcut plan karşılaştırılır; sonra taşıyıcı sistem, çatı-teras, nem, elektrik ve su tesisatı gibi güvenlik ve altyapı başlıkları incelenir. Mutfak, banyo, zemin ve boya bundan sonra ölçülür. Bu sıra, yeni dolabın arkasında kalacak eski boru veya kablonun sonradan yeniden sökülmesini önler. Keşifte her oda için fotoğraf, ölçü ve yapılacak iş listesi tutulmalıdır.
Zorunlu işler ile isteğe bağlı işler nasıl ayrılır?
Kaçak, güvenliksiz elektrik, çalışmayan ısıtma-soğutma, su yalıtımı ve kırık doğrama gibi kullanımı engelleyen işler ilk gruptadır. Renk, dekoratif duvar, marka yükseltmesi veya plan değişikliği ikinci aşamaya bırakılabilir. Bütçe daraldığında güvenlik ve altyapıdan kısmak yerine estetik kapsam daraltılır. Taşınmadan önce yapılması gereken tozlu ve kırımlı işler, oturum sonrasına bırakılan küçük işlerden ayrılmalıdır.
Teklifleri karşılaştırırken aynı kapsam nasıl kurulur?
Her firmaya aynı metraj, malzeme sınıfı ve teslim standardı verilmelidir. “Mutfak yenileme” ifadesi tezgâh, dolap içi aksesuar, tesisat, elektrik, seramik, boya ve moloz dahil mi açıkça yazılmalıdır. KDV, nakliye, kat taşıma, söküm ve temizlik ayrı gösterilir. En düşük teklif eksik kapsam içeriyorsa gerçekte daha pahalı olabilir. Ödeme planı iş ilerlemesine bağlanmalı; sözlü ek işler başlamadan fiyatı yazılı onaylanmalıdır.
Görünmeyen giderler için nasıl pay ayrılır?
Eski yapıda duvar veya zemin açıldığında boru, kablo, nem, çürük altlık veya kot sorunu çıkabilir. Kesin oran her projede aynı değildir; yapının yaşı ve ön inceleme kalitesi tampon ihtiyacını belirler. Tampon ayrı satırda tutulmalı, baştan dekorasyona harcanmamalıdır. Ayrıca taşınma, depolama, geçici kira, abonelik ve iş gecikmesinin dolaylı maliyeti de bütçeye eklenmelidir.
Proje ve izin gerektirebilecek işler hangileridir?
Taşıyıcı kolon-kirişe müdahale edilmez. Duvar kaldırma, cephe-doğrama değişikliği, balkon kapatma, ıslak hacim taşıma, tesisat şaftı ve ortak alanı etkileyen işler proje, yönetim ve belediye yönünden incelenmelidir. Usta “olur” dese bile onaylı proje ve gerekli uzman görüşü görülmeden uygulama yapılmamalıdır. Proje dışı değişiklik gelecekte satış, kredi, sigorta ve komşu uyuşmazlığı yaratabilir.
Satın alma teklifine tadilat nasıl yansıtılır?
Tadilat maliyeti satış fiyatından otomatik ve bire bir düşülmez; piyasa emsali, taşınmazın bugünkü durumu ve yenileme sonrası değer birlikte değerlendirilir. Alıcı zorunlu işleri belgeleyip toplam edinim bütçesini kurmalıdır: satış bedeli, işlem gideri, tadilat, geçici barınma ve nakit tamponu. Satıcı ise yapılan yenilemenin fatura ve kapsamını sunarsa değeri daha anlaşılır hâle getirir. Pazarlık, belirsiz “çok masraf var” cümlesi yerine ölçülmüş dosya üzerinden yürütülmelidir.

Tadilat bütçesi ana kalemleri
| Grup | Örnek işler | Teklifte açık olması gereken |
|---|---|---|
| Altyapı | Elektrik, su, yalıtım | Ölçüm, malzeme, test |
| Islak hacim | Banyo, mutfak bağlantıları | Söküm, tesisat, seramik, montaj |
| Yüzey | Zemin, sıva, boya | Metraj, hazırlık, kat sayısı |
| Sabit eleman | Dolap, tezgâh, doğrama | Ölçü, aksesuar, marka/sınıf |
| Dolaylı maliyet | Moloz, nakliye, geçici konut | Süre ve dahil/hariç işler |
Satın alma öncesi tadilat bütçesi kontrolü
- Onaylı proje ile mevcut planı karşılaştırın.
- Zorunlu teknik işleri önce ölçün.
- En az iki teklifi aynı kapsamla alın.
- Malzeme ve dahil iş listesini yazılılaştırın.
- Görünmeyen işler ve gecikme için tampon ayırın.
- Satış bedeliyle toplam edinim maliyetini birlikte değerlendirin.
Mersin’de bu konuyu değerlendirirken
Mersin’de klima altyapısı, nem-su yalıtımı ve sahile yakın yapılarda doğrama-metal aksam bakımı tadilat keşfinde ayrıca ele alınmalıdır. İşçilik ve malzeme fiyatı değişebileceği için rakam yerine güncel yazılı teklif kullanılmalıdır.
İlgili rehberler ve araçlar
Kaynak doğrulama tarihi: 18 Eylül 2026. Bu içerik genel bilgilendirme amacı taşır; hukuki, mali, teknik veya taşınmaza özel kararlar için güncel resmî kayıtlar ve yetkili uzman görüşü esas alınmalıdır.
Kaynaklar bu rehberde nasıl kullanıldı?
- Çevre, Şehircilik ve İklim Değişikliği Bakanlığı: ev tadilat bütçesi nasıl hazırlanır konusunda ülke düzeyindeki yapı, imar veya dönüşüm çerçevesini doğrulamak için kullanıldı; taşınmaza özgü ruhsat, onaylı proje ve teknik uygunluk ayrıca ilgili belediye dosyası ve yetkili uzman incelemesiyle belirlenir.
- T.C. Cumhurbaşkanlığı Mevzuat Bilgi Sistemi: ev tadilat bütçesi nasıl hazırlanır hakkında yürürlükteki genel hukuk çerçevesini doğrulamak için kullanıldı; sözleşme tarihi, taraflar ve somut olay sonucu değiştirebildiğinden metin hukuki görüşün yerine geçmez.
Kaynaklar ve ileri okuma
Bu rehber hazırlanırken yararlanılan kaynaklar:
- Yapı, dönüşüm ve imar bilgilendirmeleriÇevre, Şehircilik ve İklim Değişikliği Bakanlığı
- Mevzuat Bilgi SistemiT.C. Cumhurbaşkanlığı Mevzuat Bilgi Sistemi
Bu içerik genel bilgilendirme amacıyla hazırlanmıştır. Tapu, imar, vergi, kredi ve sözleşme kararlarında güncel resmi kayıtları kontrol edin; gerektiğinde ilgili yetkili uzmana başvurun.
